Merlin Project: Costes adicionales dinámicos

Novedades del equipo de soporte

¿Ya planifica sus proyectos con Merlin Project y conoce las ventajas de las dependencias para la planificación dinámica? En este artículo descubrirá cómo el uso inteligente de las dependencias puede ayudarle también con requisitos individuales.

¿Cómo pueden representarse en Merlin Project, por ejemplo, planificaciones de costes que contienen un factor dinámico dependiente de retrasos imprevistos?

Merlin Project le ofrece más flexibilidad de lo que sugieren sus funciones básicas. A continuación encontrará una posible guía paso a paso para su propia implementación.

Los requisitos

La obra de una empresa de construcción está planificada con una carga de trabajo de 40 horas. Con 8 horas de trabajo al día, esto equivale a 5 días de trabajo para un recurso. Al mismo tiempo, la empresa incurre en costes fijos adicionales de 500 euros por semana.


La preparación

Utilice un proyecto existente o cree primero un proyecto nuevo y vacío.

Crear recursos

Cambie a la vista Recursos > Entrada y

  • Cree un recurso R1
  • Cree un recurso Costes adicionales

Introducir las tarifas de costes de los recursos

  • Seleccione el recurso R1
  • Cambie al inspector Recurso: Costes
  • Introduzca el valor 50 en los campos Tarifa estándar
    => Los campos contienen ahora una tarifa por hora de 50,00 €/hora
  • Seleccione el recurso Costes adicionales
  • Cambie al inspector Recurso: Costes
  • Introduzca el valor 500/w en los campos Tarifa estándar
    => Los campos contienen ahora una tarifa semanal de 500,00 €/semana

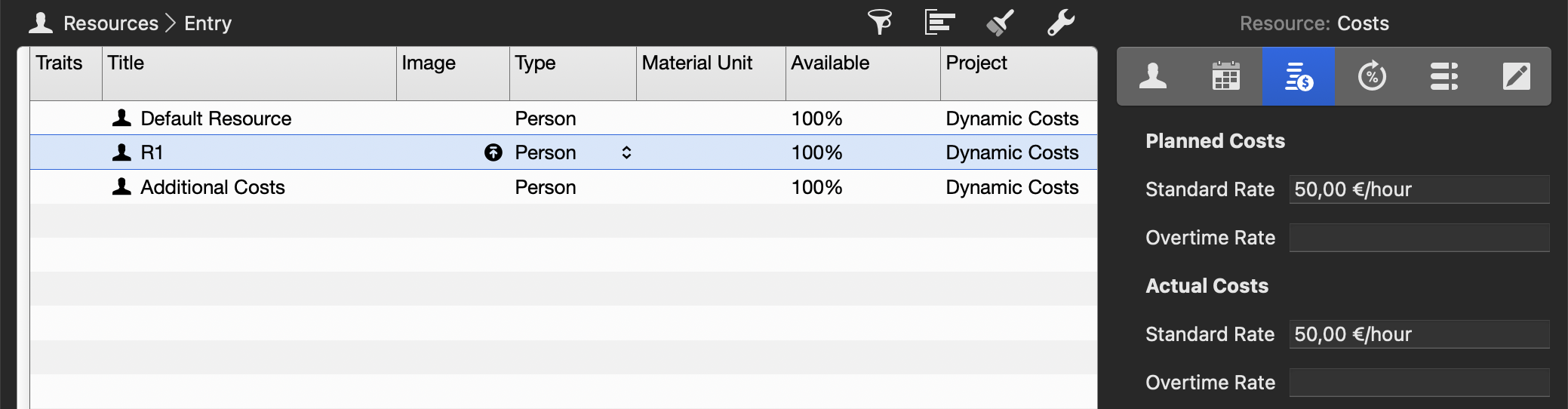

    R1 Kosten pro Stunde

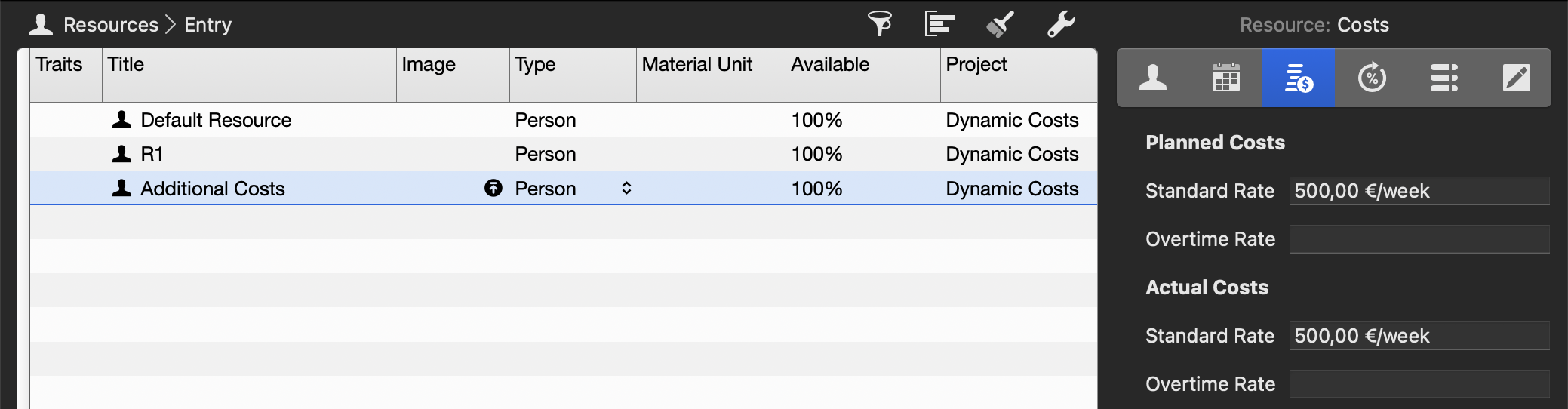

    Zusatzkosten pro Woche


Crear tareas
Cambie a la vista Estructura > Entrada y cree los siguientes elementos:

  • Tarea con el título Obra
  • Tarea con el título Costes adicionales
  • Hito con el título Finalización

    Strukturplan Basis



La planificación

Especificación del trabajo y asignación de recursos

  • Seleccione la tarea Obra
  • En el inspector, establezca el valor 5 días para Trabajo
  • Asigne el recurso R1
  • Seleccione la tarea Costes adicionales
  • En el inspector, elimine el valor del campo Trabajo
    => Esta tarea no tiene por el momento ni trabajo ni duración y se muestra en rojo. Puede ignorar esta advertencia por ahora.
  • Asigne el recurso Costes adicionales

    Strukturplan mit Vorgabedaten und Zuweisungen


Crear dependencias

Para crear las siguientes dependencias, recomendamos utilizar el ratón o trackpad.

  • Vincule el inicio de Obra con el inicio de Costes adicionales
  • Vincule el fin de Obra con el inicio del hito Finalización
  • Vincule el fin de Finalización con el fin de Costes adicionales

    Strukturplan mit Verknüpfungen



¿Por qué debo utilizar el hito?

Merlin Project le ayuda y evita que planifique bucles accidentalmente. Si ya ha vinculado los puntos de inicio de dos tareas, no puede vincular adicionalmente sus puntos de fin, ya que eso crearía un bucle.

Su proyecto y el resultado

Resumen de costes según los requisitos

Cambie a la vista Estructura > Previsión de costes. En esta configuración según los requisitos, se esperan 2000,00 € en costes de mano de obra por los 5 días de trabajo más 500,00 € en costes adicionales de la primera semana.

Kostenerwartung nach ursprünglicher Vorgabe


El impacto de un retraso

Vuelva a la vista Estructura > Entrada.

  • Seleccione la tarea Obra
  • En el inspector, cambie a Tarea: Valores reales
  • Introduzca el valor 2 semanas para Trabajo restante
    => Ambas tareas se prolongan: Obra y Costes adicionales

    Die Arbeit auf der Baustelle verzögert sich


  • Cambie a la vista Estructura > Previsión de costes
    => Los costes fijos semanales y los costes de mano de obra por el retraso de la obra se registran correctamente

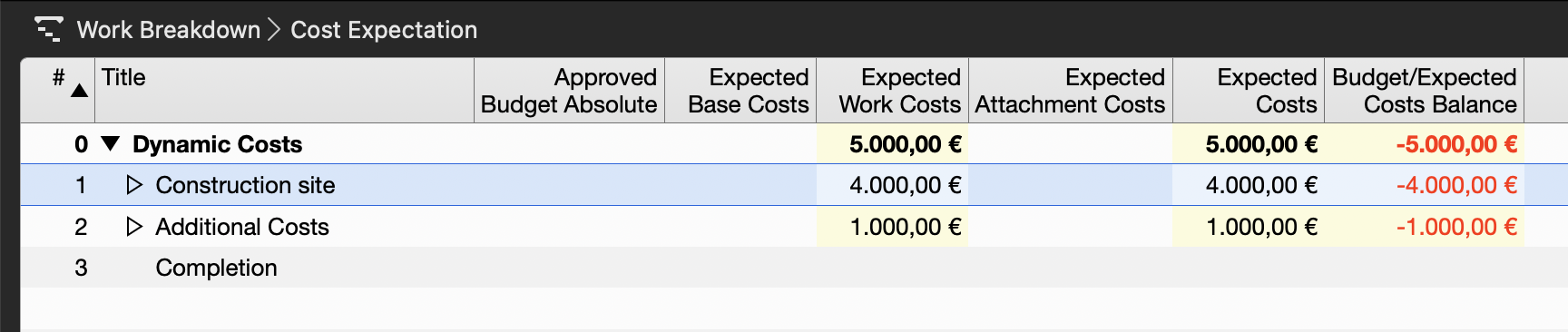

    Kostenauswirkung der Verzögerung

Merlin Project en el Mac o en el iPad le ofrece más flexibilidad de lo que sugieren las funciones básicas. Muchos desafíos cotidianos pueden resolverse con una combinación inteligente de las funciones disponibles.


Si tiene alguna pregunta sobre este artículo del blog o desea debatirlo, esperamos su contribución en nuestro foro.
