Avec Merlin Project, vous êtes libre de planifier votre projet comme bon vous semble. Vous pouvez l'organiser sous forme de structure de travail avec Gantt, de carte mentale ou de tableau Kanban. Choisissez simplement la vue dont vous avez besoin et adaptez-la à vos besoins.
Si la carte mentale ne se concentre pas sur les contraintes de temps, la vue Gantt de votre projet vous intéresse pour la planification temporelle. Vous avez peut-être déjà déplacé intuitivement la barre d'une activité dans le Gantt pour la fixer à une période précise, ou saisi des dates dans la colonne Début imposé ou dans l'inspecteur Plan.

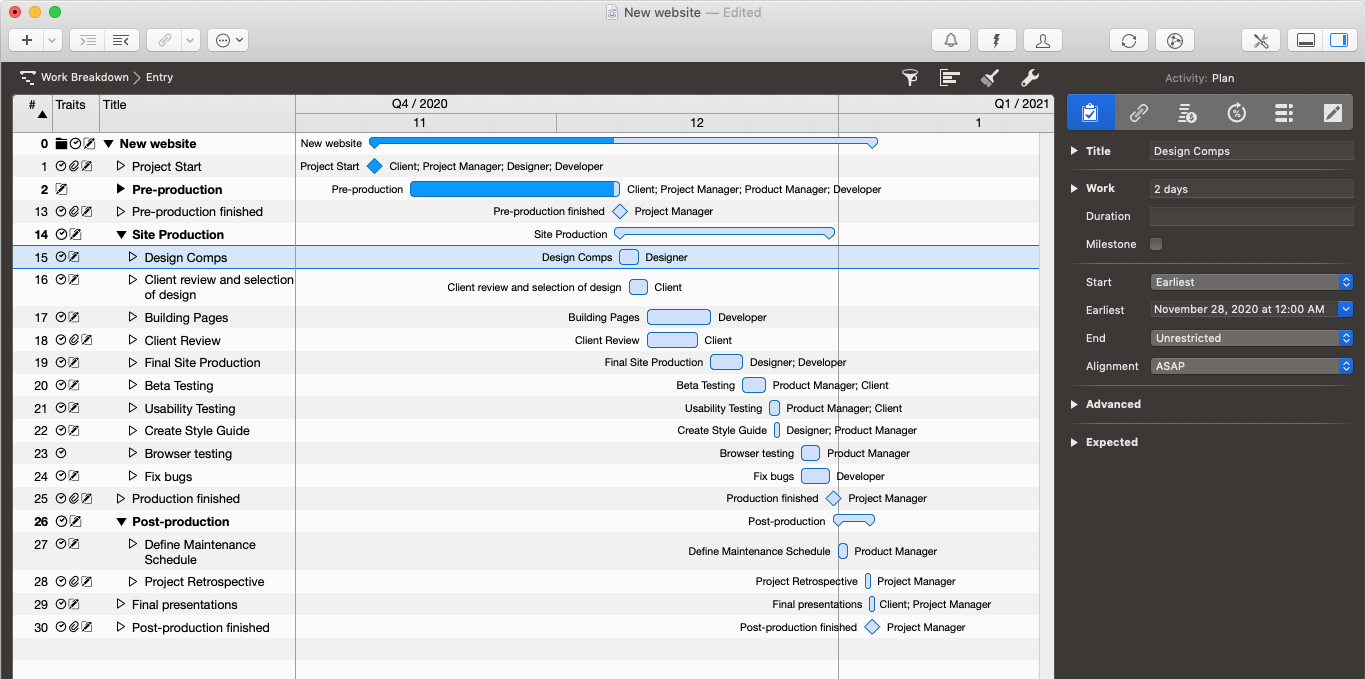

Reconnaissons-le : il n'y a rien de foncièrement mauvais dans cette approche, si ce n'est le travail manuel qu'elle implique pour définir des contraintes de dates statiques, au prix d'une perte de flexibilité.
Comment rester flexible face aux modifications futures de planification ?
La réponse est simple : utilisez les dépendances.
- Merlin Project propose les types de dépendance suivants : Fin à Début, Début à Début, Fin à Fin, Début à Fin
- Les dépendances peuvent être combinées avec une avance ou un décalage.
- Vous pouvez définir les dépendances graphiquement, en saisissant le numéro du prédécesseur (ou du successeur) dans la colonne de plan correspondante, via l'inspecteur ou avec l'icône Lier dans la barre d'outils. Lire la suite...
Convertir une planification statique en planification flexible
Prenons l'exemple de projet suivant.

Activités démarrant juste après la fin d'autres activités

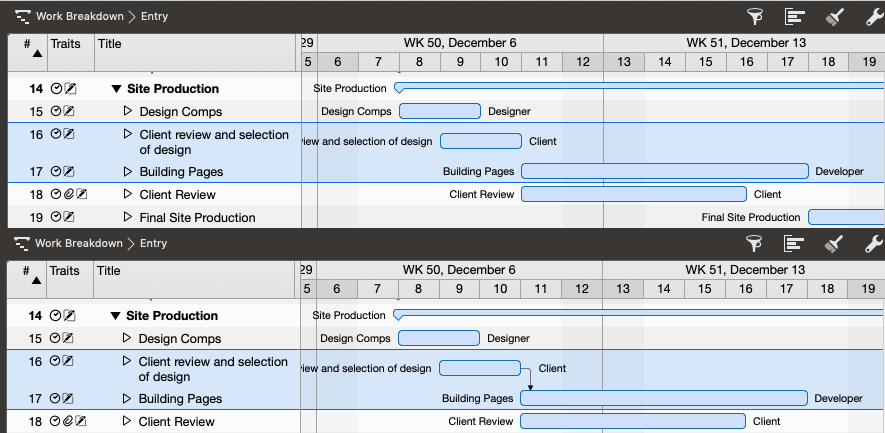

Définissez une dépendance Fin à Début de l'activité prédécesseur à l'activité successeur.

Activités démarrant en même temps que d'autres

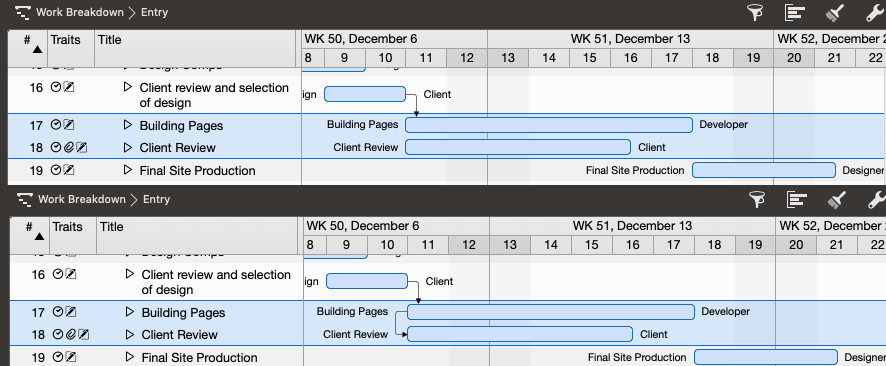

Définissez une dépendance Début à Début de l'activité prédécesseur à l'activité successeur.

Activités se terminant en même temps que d'autres

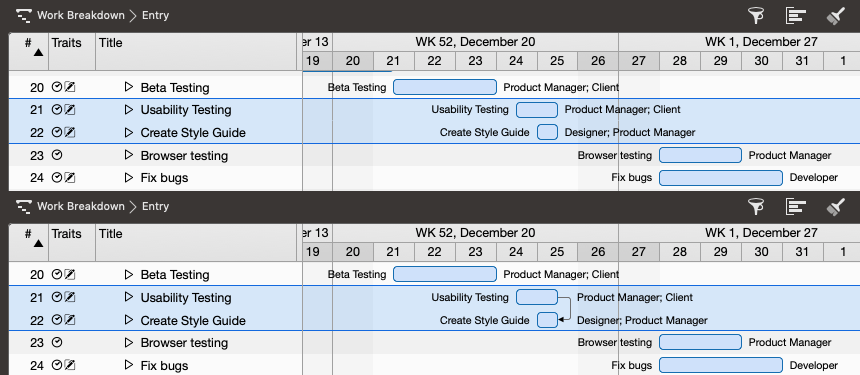

Définissez une dépendance Fin à Fin de l'activité prédécesseur à l'activité successeur.

Activités se chevauchant avec une dépendance logique

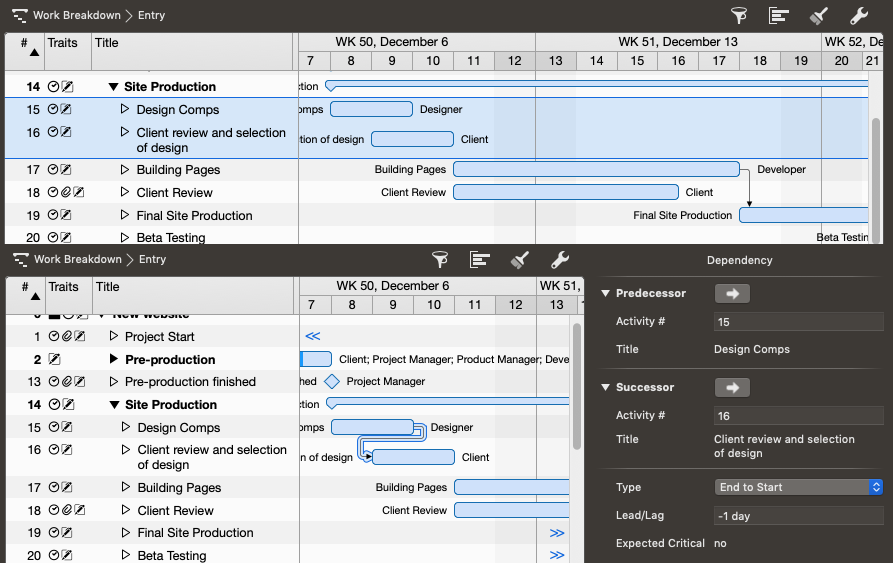

Définissez une dépendance Fin à Début de l'activité prédécesseur à l'activité successeur et saisissez une avance négative pour la période de chevauchement ; par exemple -1 jour.

REMARQUE : Procédez de la même façon pour les activités qui sont des successeurs logiques d'autres activités mais démarrent un peu plus tard. Saisissez une avance positive ; par exemple 1 jour.
Supprimer les contraintes de début

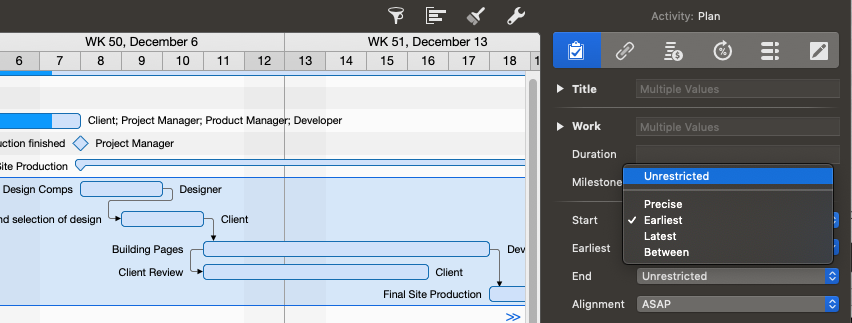

Sélectionnez les lignes que vous avez liées par des dépendances, ouvrez l'inspecteur Plan et réglez la contrainte de Début sur Sans contrainte. L'application planifiera alors uniquement sur la base des dépendances.

Le résultat

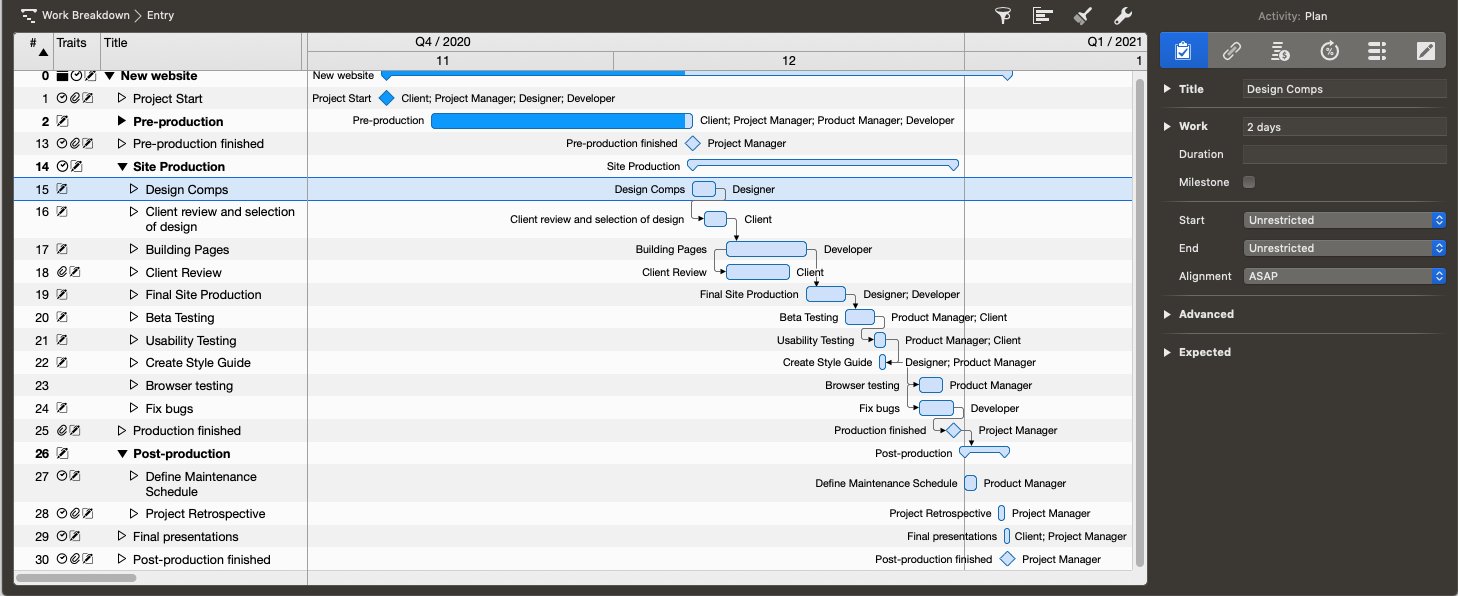

Voici votre planning. Dans le même cadre temporel qu'auparavant, mais avec la flexibilité souhaitée pour les modifications futures.

Si vous avez des questions sur cet article de blog ou si vous souhaitez en discuter, nous attendons avec impatience votre contribution dans notre forum.
