De vez en cuando recibimos en soporte la siguiente pregunta:
¿Por qué aparece el texto y la duración resaltados en naranja?

Se trata de filas con conflictos de planificación débiles.
Sitúa el cursor sobre un texto de color naranja y Merlin te mostrará el conflicto de planificación correspondiente en un tooltip.

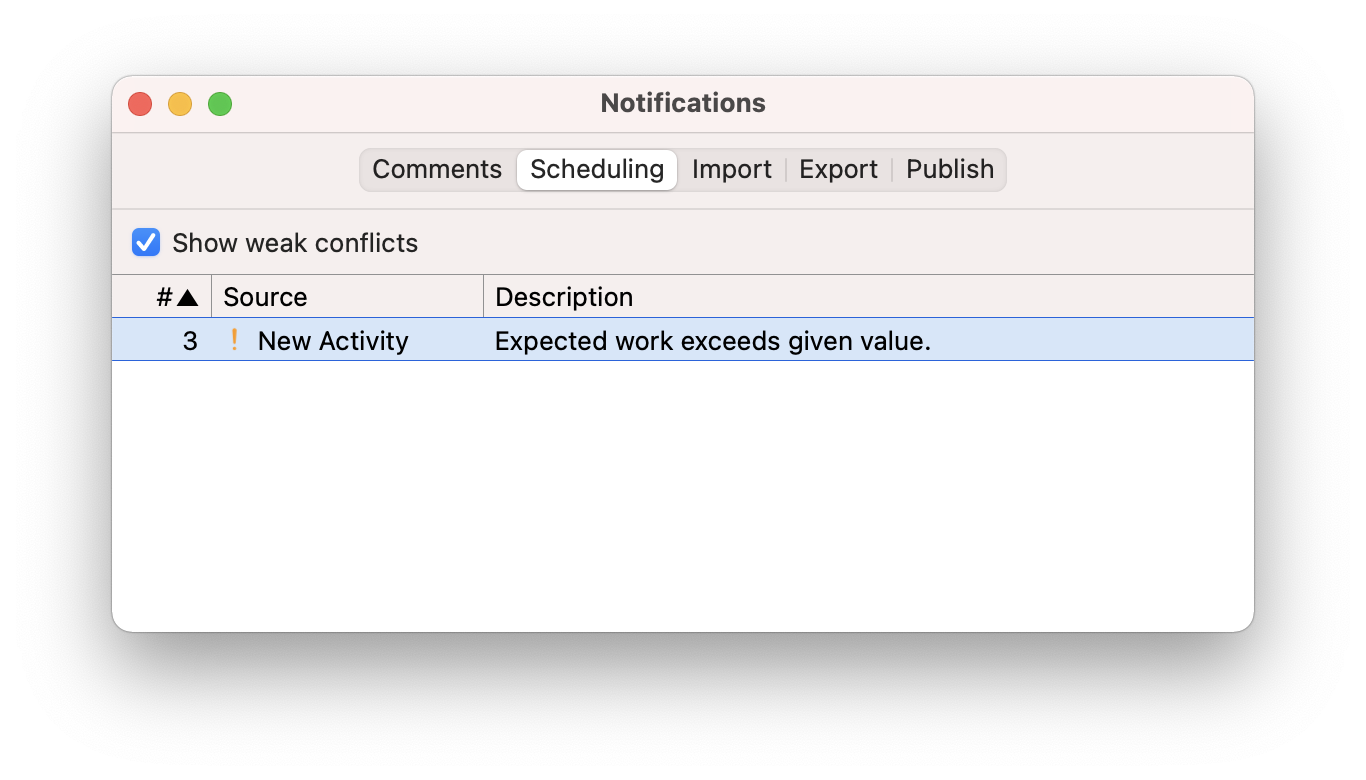

Para ver todos los conflictos, selecciona 'Ventana > Mostrar advertencias' y cambia a la pestaña 'Planificación'.

NOTA: Desactiva la casilla Mostrar conflictos débiles si decides ignorar los conflictos débiles en tu planificación.

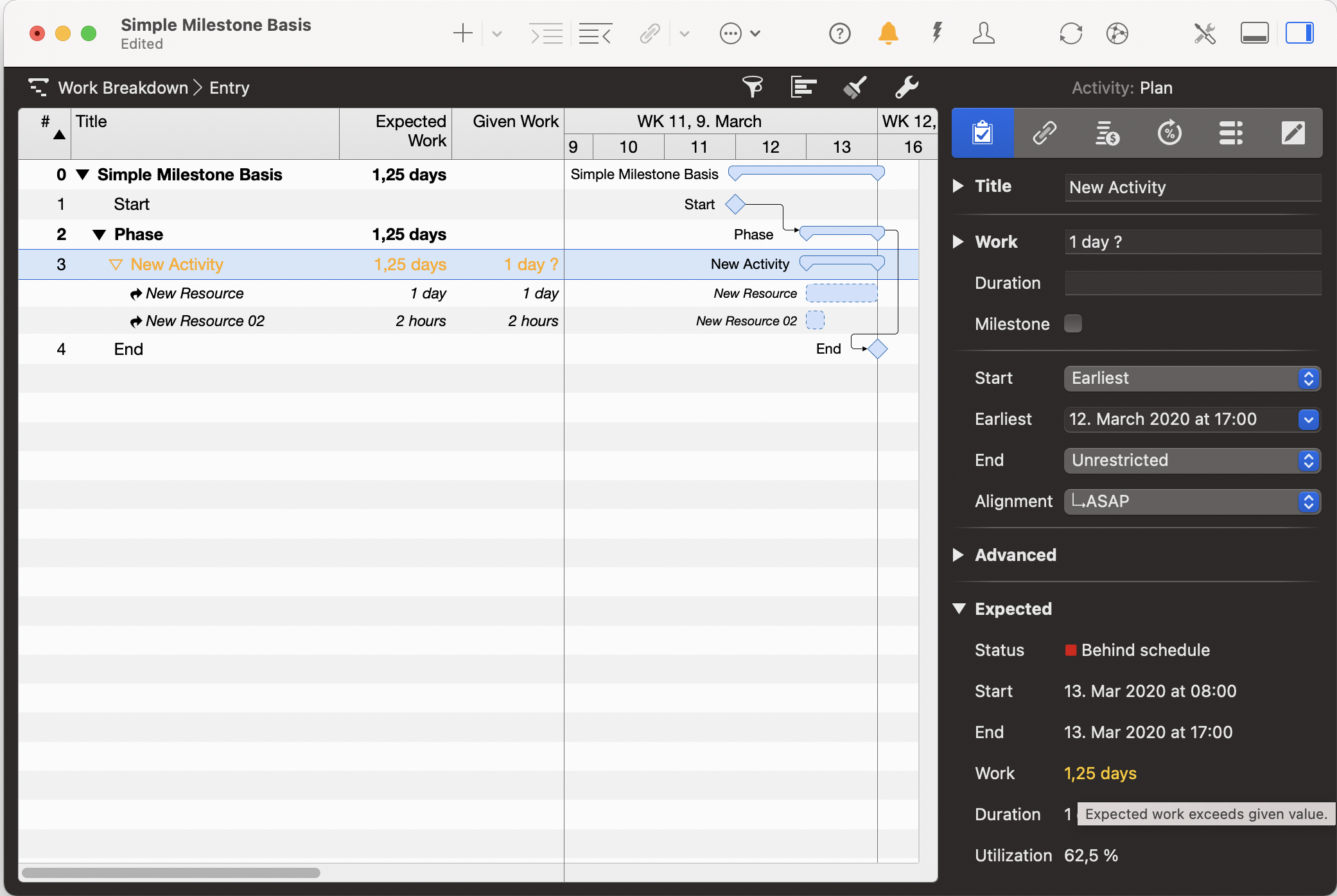

El conflicto El trabajo esperado supera el valor indicado en la fila seleccionada se produce porque el valor de Trabajo previsto de la actividad es menor que la suma de los valores de las filas de asignación.
Resolver este conflicto de planificación
Opción 1
Ajusta el valor de Trabajo previsto en las asignaciones introduciendo una cantidad menor.


NOTA: Merlin no te avisará si defines menos trabajo en las asignaciones que en la propia actividad. La aplicación asume que asignarás la cantidad restante a otro recurso más adelante.
Opción 2
Ajusta el valor de Trabajo previsto en las asignaciones introduciendo las asignaciones como porcentajes, asegurándote de que la suma no supere el 100 %.


NOTA: De igual modo, Merlin no te avisará si defines menos trabajo en las asignaciones que en la propia actividad. La aplicación asume que asignarás la cantidad restante a otro recurso más adelante.
Opción 3
Elimina el valor de Trabajo previsto de la actividad.


De este modo, el trabajo de la actividad es la suma de los valores de las filas de asignación.
NOTA: Esta opción es recomendable cuando aún no sabes cuánto trabajo requiere una actividad, pero puedes deducirlo del esfuerzo estimado por los recursos.
Si tiene alguna pregunta sobre este artículo del blog o desea debatirlo, esperamos su contribución en nuestro foro.
