Comprendre et résoudre un conflit de planification : le travail prévu dépasse la valeur indiquée

Merlin Project Support

De temps en temps, nous recevons la question suivante au support :
Pourquoi le texte et la durée apparaissent-ils parfois en orange ?

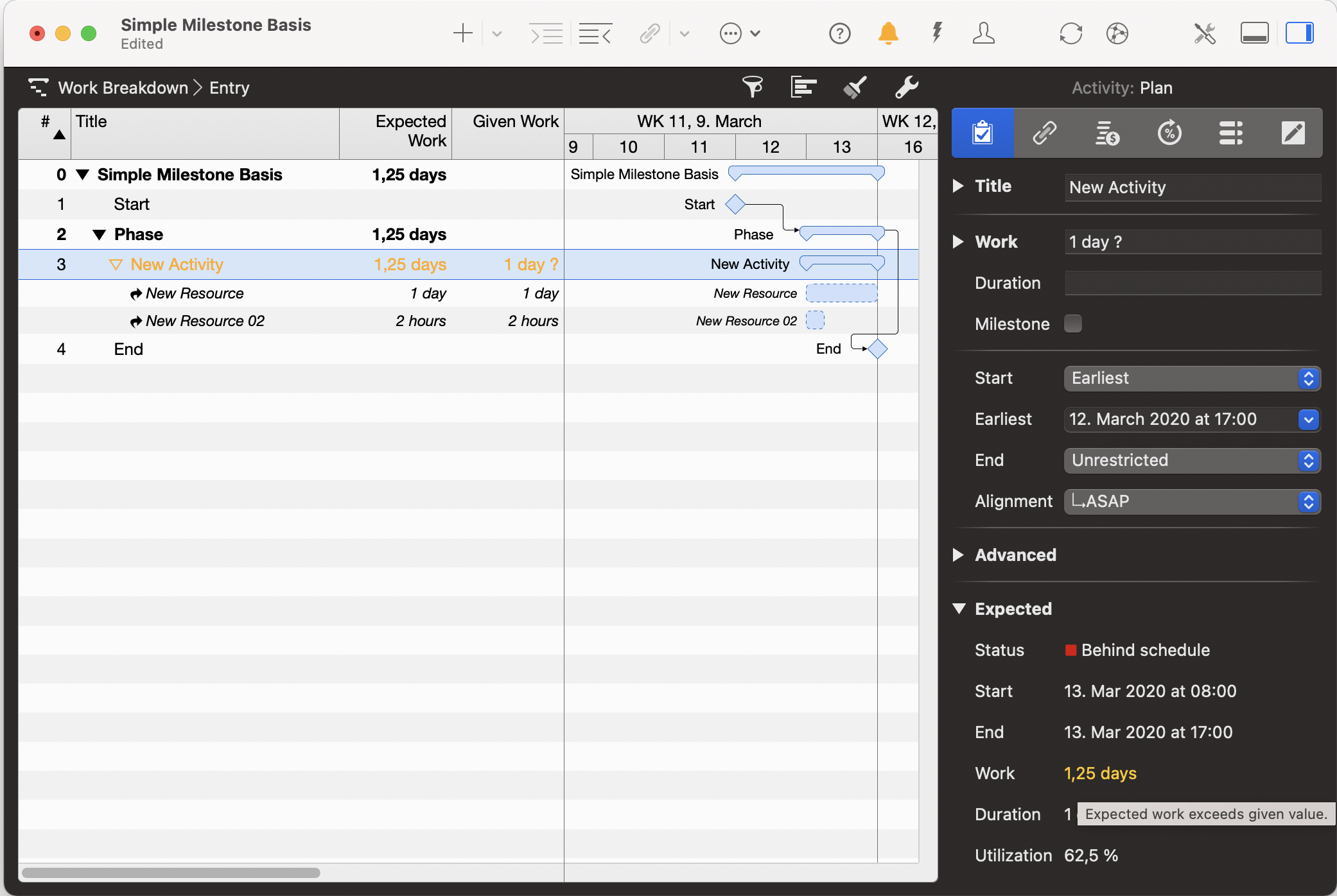

Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée

Il s'agit de lignes présentant des conflits de planification faibles.

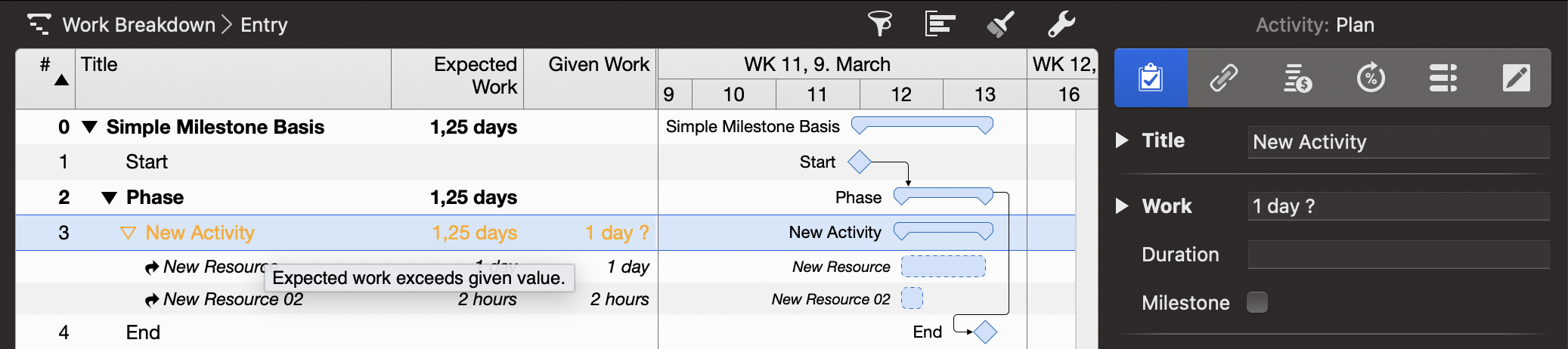

Passez la souris sur un texte affiché en orange ; Merlin vous indiquera le conflit de planification concerné dans une info-bulle.

Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée
Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée

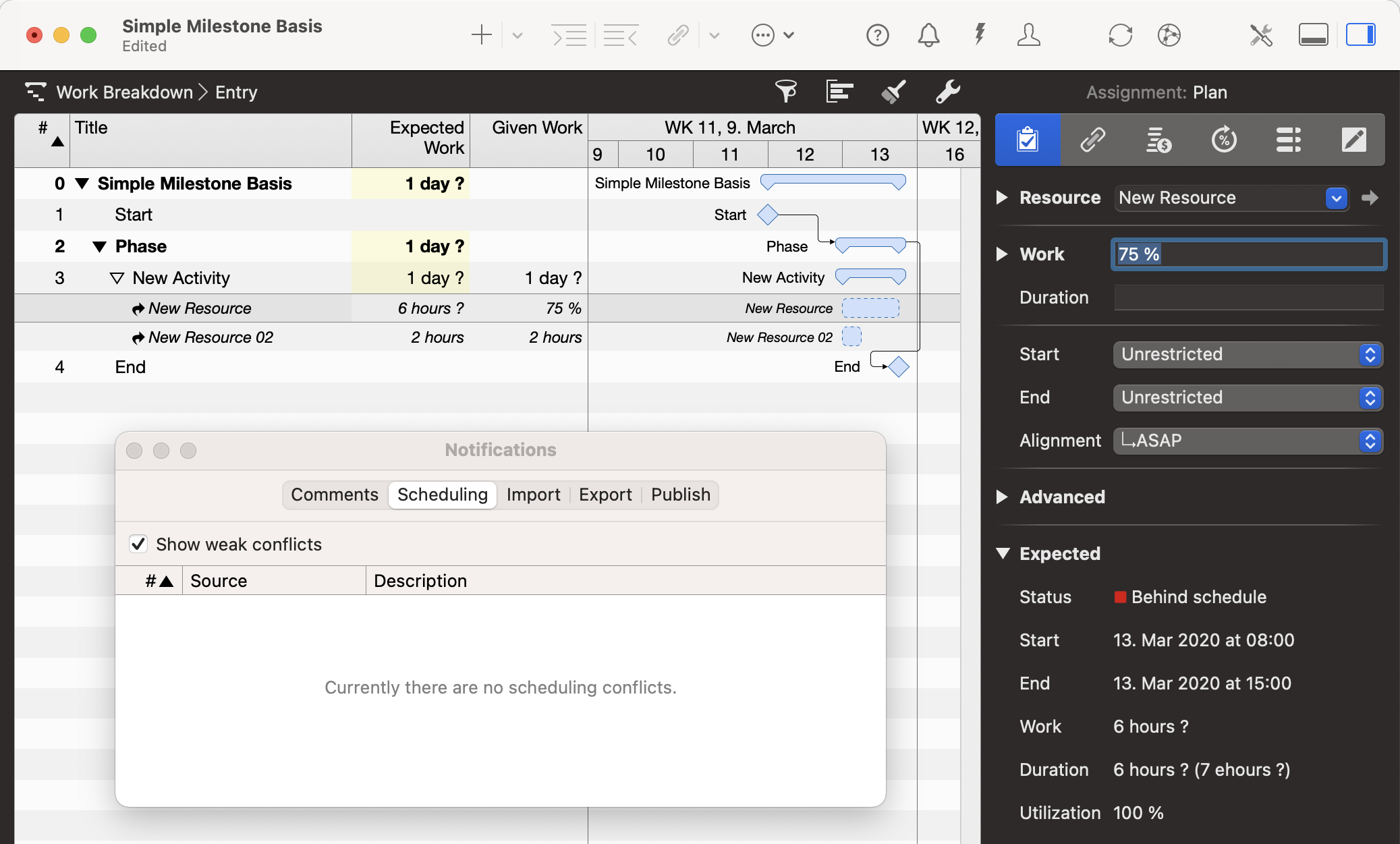

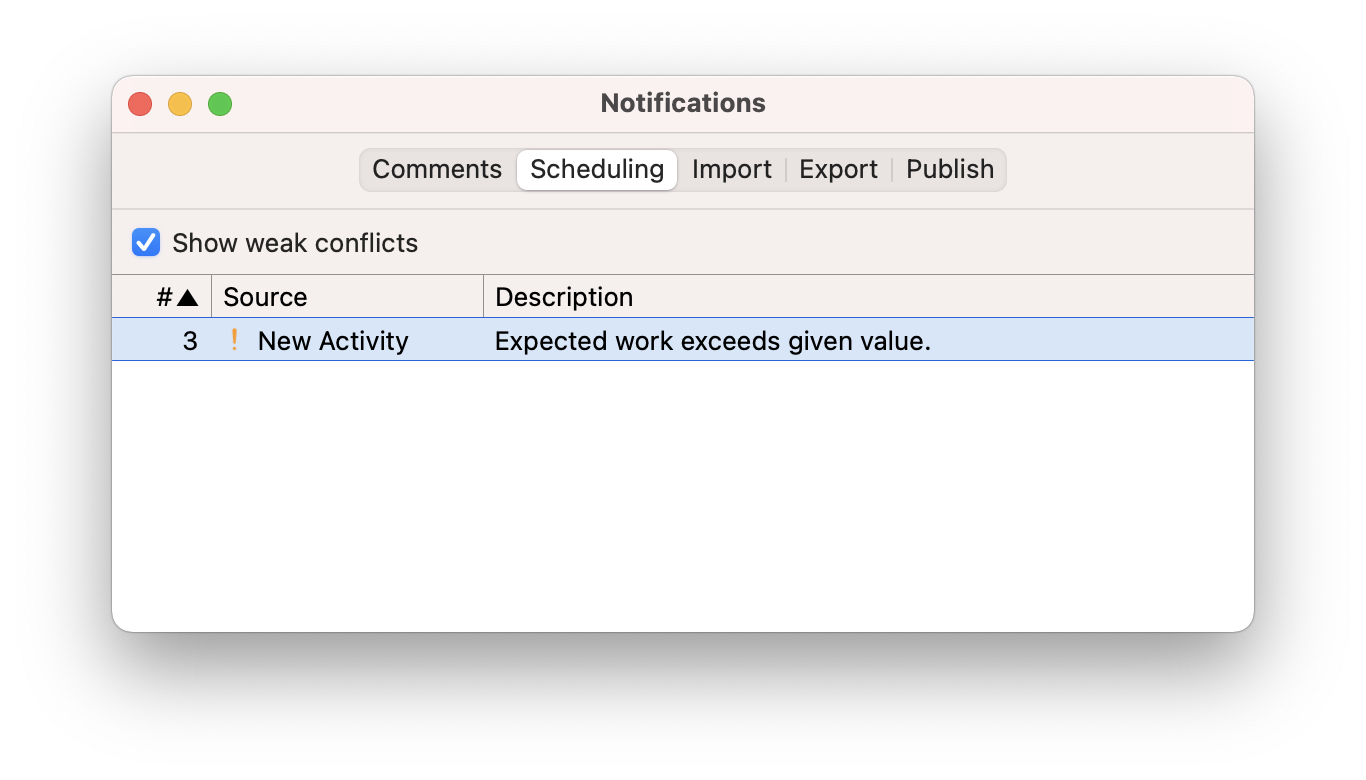

Pour afficher tous les conflits, allez dans 'Fenêtre > Afficher les avertissements' et basculez vers l'onglet 'Planification'.

Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée

REMARQUE : Désactivez la case Afficher les conflits faibles si vous choisissez d'ignorer les conflits faibles dans votre planification.

Le conflit Le travail prévu dépasse la valeur indiquée sur la ligne sélectionnée survient parce que la valeur de Travail prévu de la tâche est inférieure à la somme des valeurs figurant sur les lignes d'affectation.

Résoudre ce conflit de planification

Option 1

Ajustez la valeur Travail prévu dans les affectations en saisissant une quantité inférieure.

Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée
Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée

REMARQUE : Merlin ne vous avertira pas si vous définissez moins de travail dans les affectations que sur la tâche elle-même. L'application suppose que vous affecterez la quantité restante à une autre ressource ultérieurement.

Option 2

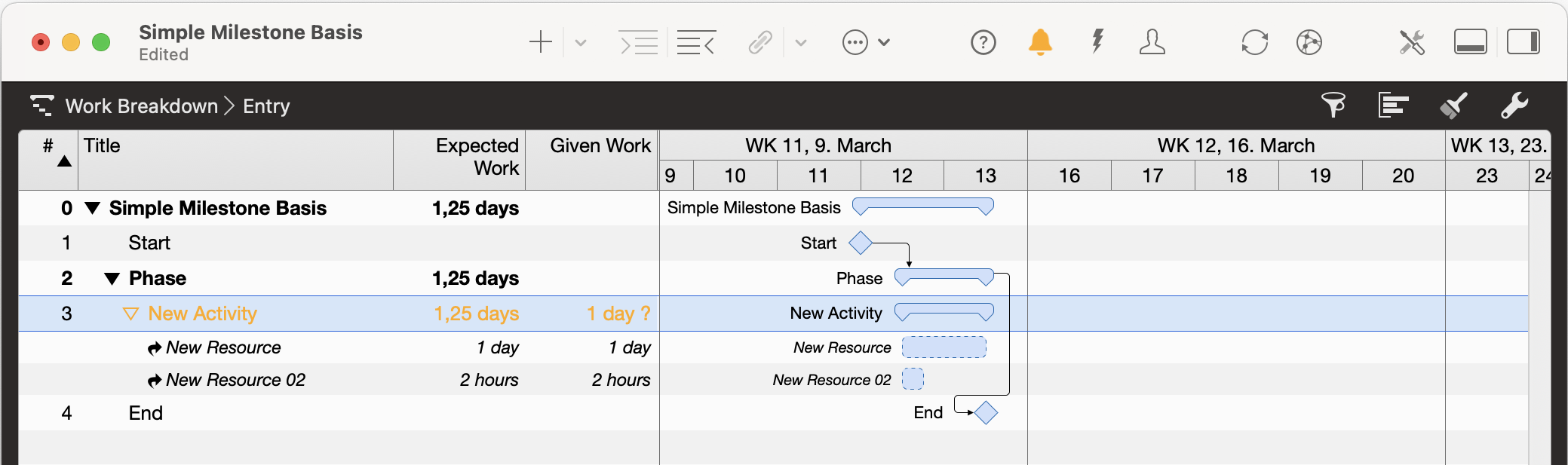

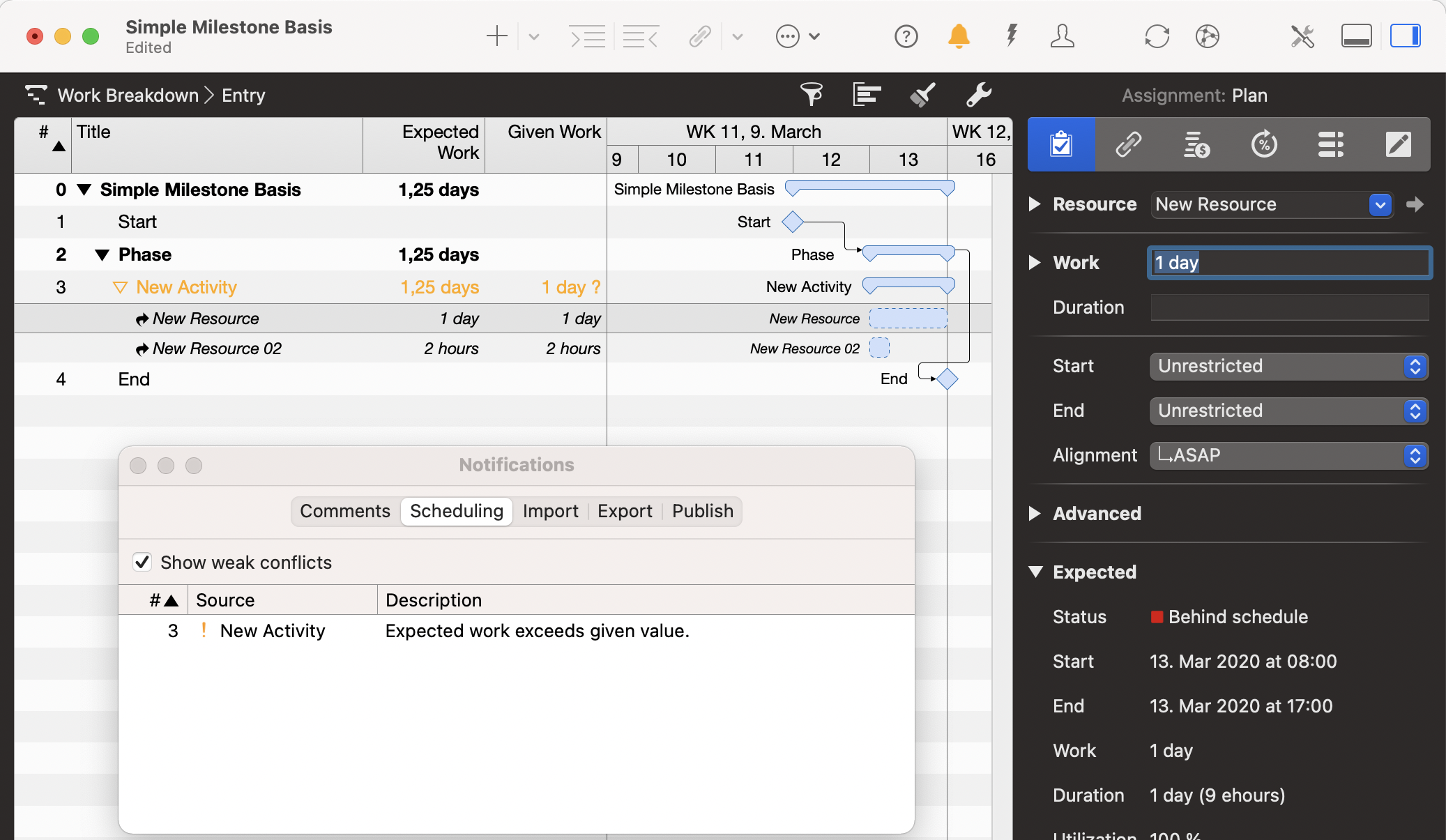

Ajustez la valeur Travail prévu dans les affectations en saisissant les affectations sous forme de pourcentages, en veillant à ce que le total ne dépasse pas 100 %.

Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée
Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée

REMARQUE : De même, Merlin ne vous avertira pas si vous définissez moins de travail dans les affectations que sur la tâche elle-même. L'application suppose que vous affecterez la quantité restante à une autre ressource ultérieurement.

Option 3

Supprimez la valeur Travail prévu de la tâche.

Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée
Comprendre et résoudre les conflits de planification : le travail prévu dépasse la valeur indiquée

Le travail de la tâche correspond alors à la somme des valeurs figurant sur les lignes d'affectation.

REMARQUE : Cette option est recommandée lorsque vous ne savez pas encore combien de travail une tâche nécessite, mais que vous pouvez le déduire de l'effort estimé par les ressources.

Si vous avez des questions sur cet article de blog ou si vous souhaitez en discuter, nous attendons avec impatience votre contribution dans notre forum.
